Un comité qui commente les écarts n’est pas une gouvernance, c’est un rituel d’information. La différence ne tient pas au nombre de séances, mais à ce que chacune rend décidable.
Le symptôme
Le comité mensuel dure quatre-vingt-dix minutes. L’ordre du jour est construit sur le reporting : chaque chantier présente son avancement, ses risques, ses points de vigilance. Tout le monde repart informé.
Trois sujets, pourtant, reviennent de séance en séance. Un arbitrage de ressources entre deux chantiers. Une décision d’architecture qui bloque un lot aval. Un périmètre à réduire que personne ne veut proposer.
Ils ne sont ni oubliés ni négligés. Ils sont notés, commentés, et reportés — chaque fois avec une bonne raison.
Ce comité fonctionne. Il ne décide pas.
Deux fonctions qu’un même comité ne peut pas remplir
Informer et décider ne demandent ni le même format, ni les mêmes participants, ni la même préparation.
Informer suppose un auditoire large, une vue d’ensemble et une régularité. Décider suppose l’inverse : peu de participants, ceux qui détiennent le mandat, une question posée à l’avance, et les éléments qui permettent d’y répondre.
Quand vous confiez les deux au même comité, la fonction d’information l’emporte toujours. Elle est plus simple à préparer, plus confortable à tenir, et elle remplit l’heure.
Ce que j’installe tient d’abord à une séparation : la communication collective reste régulière mais s’allège ; les arbitrages se traitent en points courts, fréquents et ciblés, avec les seuls acteurs concernés.
Une gouvernance utile ne constate pas seulement les écarts. Elle prépare les décisions qui protègent l’exécution.
Séquencer par ce que chaque palier rend décidable
Le second travers est le séquencement. Une cellule de pilotage se crée avec un mandat large, et consacre son premier semestre à bâtir un référentiel, à outiller, à cartographier. Un travail solide, dont personne au COMEX ne perçoit l’usage. Au bout de six mois, elle est jugée sur son coût.

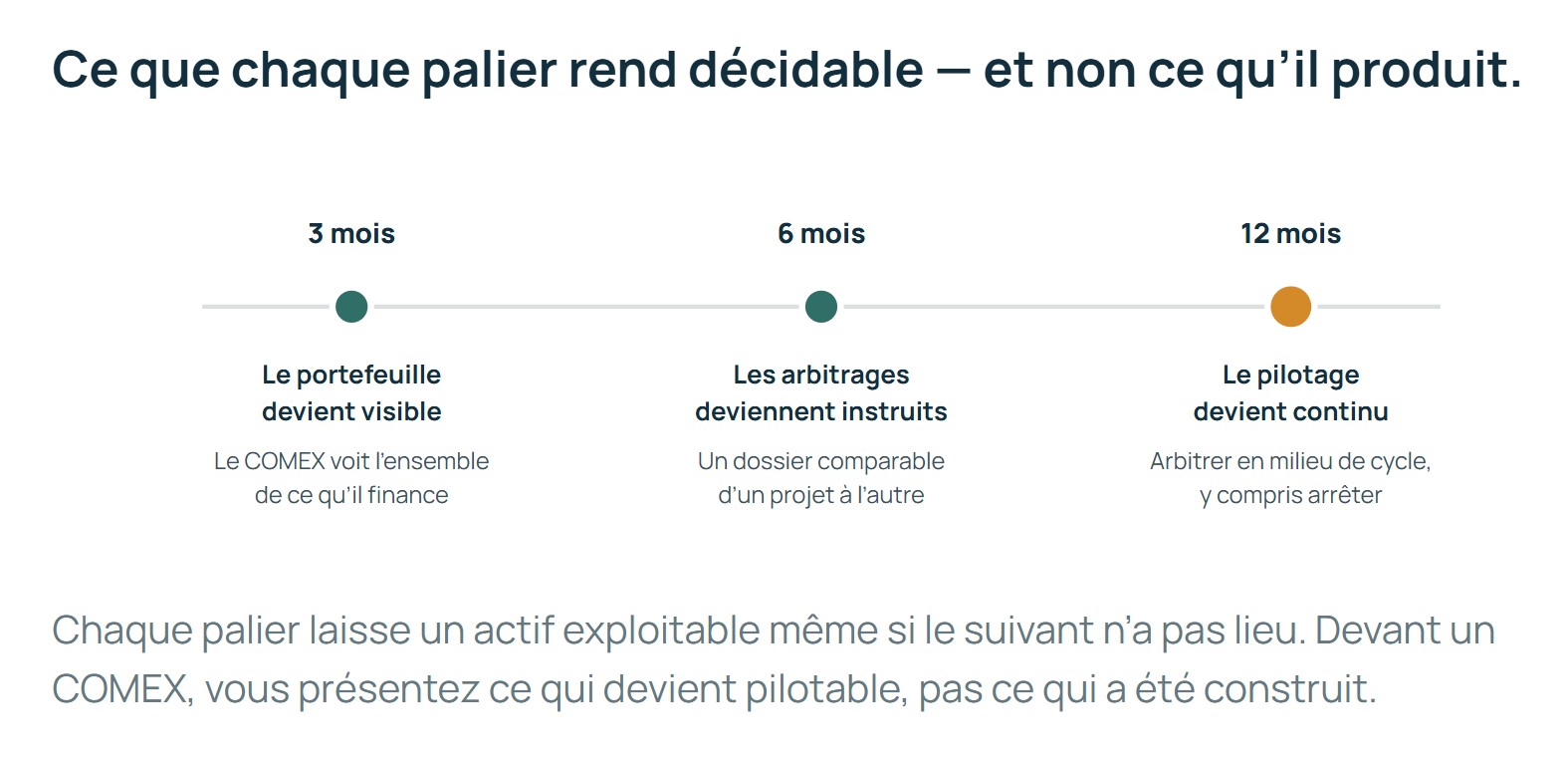

Le problème n’est pas la méthode, c’est l’ordre. Une feuille de route de pilotage ne planifie pas un déploiement : elle ordonne les livrables par ce qu’ils rendent décidable.

Ce qui rend une organisation capable de décider
Une gouvernance qui décide ne se décrète pas dans un règlement intérieur. Elle repose sur trois capacités, et aucune ne s’achète.
Détecter les dérives au plus tôt
Un écart isolé se rattrape. Cinq écarts absorbés sans être remontés produisent, six mois plus tard, un retard de trois mois que plus personne ne sait expliquer autrement que par le contexte. Ce qui se joue à ce moment-là n’est pas la qualité du suivi, c’est la vitesse à laquelle l’organisation traite un écart quand il apparaît encore petit.
Décider sur des faits incontestables et des données qualifiées
Une instance qui arbitre sur des chiffres discutables n’arbitre pas : elle négocie. Les critères de priorisation doivent être posés avant le conflit, et partagés entre la Direction Générale, les métiers et la DSI. C’est cette construction commune qui fait qu’une décision est reconnue comme légitime plutôt que subie par celui qui la perd.
S’appuyer sur l’expérience de management de celui qui anime
Certains risques ne remontent pas parce que personne ne les a formalisés. Les faire émerger tient à l’expérience : savoir quelle question poser, à qui, et à quel moment. Aucun tableau de bord ne produit cela.
Deux garde-fous
Pas de rituel de gouvernance avant que les livrables ne le justifient
La tentation inverse existe, et elle est aussi coûteuse : multiplier les comités et les rituels de reporting avant d’avoir quoi que ce soit à arbitrer. Une gouvernance légère n’est pas une gouvernance faible. C’est une gouvernance qui résiste à l’inflation de comités.
La disponibilité du sponsor est le vrai goulot
Ce qui décale le plus souvent ce calendrier n’est pas la charge de travail. C’est le temps que le sponsor peut consacrer à trancher. Une instance parfaitement préparée devant un décideur indisponible ne produit pas un refus : elle produit un report. Et un report ne s’assume pas, il s’installe.
Cas anonymisé
Reprendre le contrôle d’un programme de 110 projets
Contexte
Opérateur de transports publics urbains, filiale de groupe : 4 600 salariés, 487 M€ de chiffre d’affaires. Un programme SI stratégique engagé dans le cadre d’un appel d’offres public.
Enjeu
Reprendre le contrôle de l’exécution d’un programme organisé en 9 chantiers — 110 projets, 130 contributeurs, 20 000 jours-homme — avec des méthodes et des outils hétérogènes entre le programme, la DSI et les métiers.
Intervention
En PMO transverse rattaché au directeur de programme, j’ai installé une gouvernance transverse et un PMO central, structuré le portefeuille, les méthodes de pilotage et les rituels, puis déployé l’outil consolidant l’activité, les jalons, le planning, le budget, les ressources et les risques. La conduite du changement a couvert 3 directions et 200 collaborateurs.
Résultat
Une visibilité consolidée et en temps réel sur l’ensemble du programme, des prévisions de portefeuille plus fiables, et des équipes alignées sur une gouvernance, des méthodes et des outils communs.
Ce que cela a changé
Les écarts sont devenus visibles assez tôt pour être traités comme des décisions, et non comme des explications.
Les situations restent anonymisées. Les noms de clients ne sont publiés qu’après autorisation explicite.
La prochaine décision
Il existe un test simple, et vous pouvez le faire sans rien mettre en place.
« Quelles décisions notre dernier comité a-t-il rendues — et lesquelles reporte-t-il pour la deuxième fois ? »
Le second chiffre est le plus instructif. Un sujet reporté deux fois n’attend pas une information supplémentaire : il attend que quelqu’un accepte d’en assumer le coût.
Le signal le plus inquiétant n’est jamais le premier retard. C’est le moment où l’organisation devient meilleure à expliquer ses retards qu’à les corriger.
