Le problème n’est pas le nombre de vos projets. C’est leur taille.

4 tests pour calibrer un projet

Un conseil juste, et sans prise

Le discours dominant tient en une phrase : vous avez trop de projets, arrêtez-en. La question qui compterait ne serait pas « lesquels lancer » mais « lesquels arrêter ».

Essayez de l’appliquer, que vous dirigiez une PME de deux cents personnes ou la DSI d’une ETI. L’ERP est engagé et à moitié payé. La mise en conformité ne se reporte pas. Le rachat est signé et il faut intégrer une équipe. Le client principal attend une évolution promise l’an dernier.

Aucun de ces projets n’est de trop. Vous ne les avez pas lancés par confort, mais parce que chacun répondait à une contrainte réelle.

Le conseil est juste dans son principe, et sans prise sur votre situation. Il porte sur le nombre, quand votre difficulté porte sur la taille.

La taille d’un projet, c’est son périmètre

Je ne parle pas de durée. La durée n’est qu’une conséquence.

La taille d’un projet, c’est l’étendue de ce qu’il embarque : combien de processus, combien de directions, combien de sites, et combien de décisions il faut prendre avant d’obtenir un résultat.

« Refondre le système d’information commercial » et « équiper les commerciaux terrain d’un outil de prise de commande » peuvent désigner le même besoin. Ce ne sont pas le même projet. Le premier n’a pas de bord. Le second en a quatre.

Quand le périmètre dépasse le mandat

Ce qu’un périmètre trop large abîme

Les responsabilités se diluent

Un projet a un responsable sur le papier. Encore faut-il qu’il puisse décider sur l’ensemble de son périmètre. Quand celui-ci traverse quatre directions, le responsable désigné n’arbitre plus, il coordonne : chaque décision remonte, attend, ou ne se prend pas. Un périmètre bien taillé, c’est d’abord un périmètre sur lequel une personne peut dire oui ou non.

Les enjeux deviennent abstraits

Demandez à trois contributeurs d’un projet trop large ce qu’on cherche à obtenir. Vous aurez trois réponses, toutes justes, toutes partielles. Un projet dont l’enjeu ne se formule pas en une phrase vérifiable ne permet pas de dire s’il réussit. Il permet seulement de dire s’il avance.

Le suivi s’espace

Un suivi utile est méthodique et rapproché. Sur dix-huit mois, ni l’un ni l’autre ne tient : les points s’espacent faute de matière décisive, et le reporting remplace le pilotage. Les écarts ne sont pas cachés, ils sont noyés. Un retard de trois semaines sur dix-huit mois paraît toujours rattrapable.

Le portefeuille devient inarbitrable

C’est l’effet le plus coûteux et le moins visible. On n’arbitre qu’entre objets comparables. Un portefeuille qui mélange trois chantiers tentaculaires et douze actions courtes ne se compare pas, il se subit. Vous ne pouvez ni prioriser, ni phaser, ni arrêter, parce que chaque gros projet est devenu un bloc qu’on prend ou qu’on laisse.

Recalibrer : quatre tests

Recalibrer ne veut pas dire réduire l’ambition. Cela veut dire la découper en objets qui tiennent debout seuls. Quatre tests, projet par projet.

Une personne peut-elle décider sur tout le périmètre ? Sinon, le périmètre dépasse le mandat : réduisez l’un ou élargissez l’autre.

L’enjeu tient-il en une phrase que vous pouvez vérifier vous-même ? « Les commerciaux saisissent leurs commandes sur site » se vérifie. « Moderniser la relation client » ne se vérifie pas.

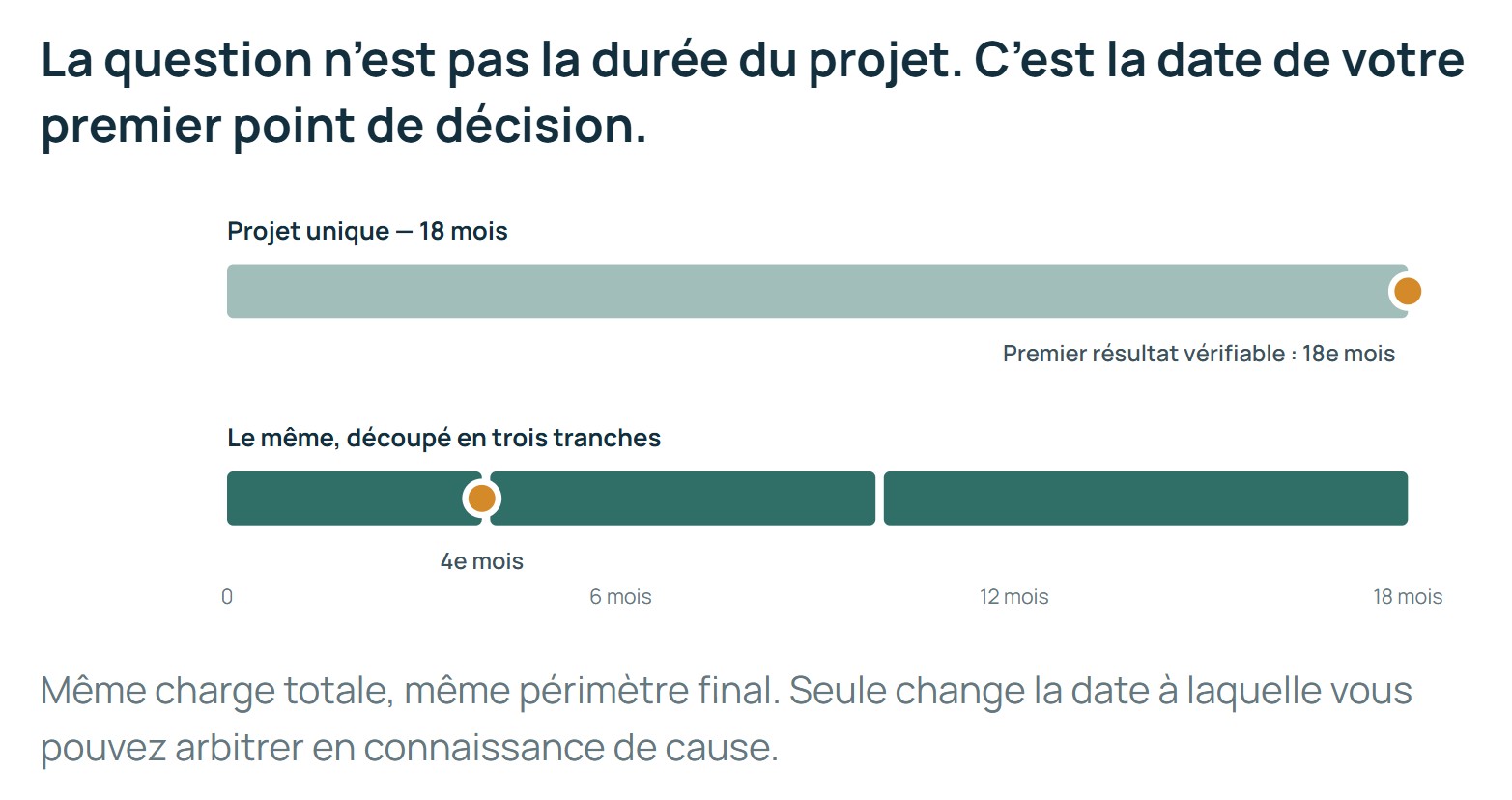

Un jalon significatif tombe-t-il dans les quatre-vingt-dix jours ? Non pas le résultat final — les sujets structurants ne s’y prêtent pas — mais un point où vous apprenez quelque chose que vous ne saviez pas.

La ligne est-elle comparable aux autres du portefeuille ? Si un projet pèse autant que tous les autres réunis, il n’entre pas dans un arbitrage, il l’écrase.

Le découpage se fait par ce qui devient utilisable, jamais par phases techniques. « Spécifications », « développement », « recette » ne donnent aucun point de décision. Un site, une gamme, un processus, une population d’utilisateurs : trois objets dont chacun produit un résultat constatable.

Le niveau au-dessus

Recalibrer projet par projet ne suffit pas. Trois chantiers bien taillés qui mobilisent la même personne au même moment restent trois chantiers qui ne tiendront pas.

Seule la vue d’ensemble révèle ce qu’aucun projet ne montre : les mêmes contributeurs engagés plusieurs fois, les dépendances, les périodes de tension. Dans une PME, elle est d’autant plus nécessaire que les mêmes personnes font tourner l’entreprise et portent les projets. Dans une ETI, le phénomène est identique, simplement réparti sur plus de monde — les profils rares, eux, ne se démultiplient pas.

C’est au niveau du portefeuille, pas du projet, que se décide ce qu’on accélère, ce qu’on recadre, ce qu’on diffère et ce qu’on arrête.

Trois fonctions, trois façons de suivre, une seule équipe

Contexte. PME industrielle d’environ 350 collaborateurs. Projets de développement produit, projets informatiques et plans d’actions qualité avançaient en parallèle, suivis séparément par les Méthodes, l’Industrialisation et la Maintenance.

Enjeu. Les informations étaient réparties entre plusieurs fonctions, ce qui compliquait la lecture des priorités, des alertes, des responsabilités et des échéances. Les mêmes personnes intervenaient pourtant sur les trois périmètres.

Intervention. J’ai structuré le pilotage des différents portefeuilles autour d’un outil unique, consolidé les plannings et les alertes, clarifié le suivi des responsables, et accompagné les équipes dans l’adoption des nouveaux usages.

Résultat. Un pilotage homogène des projets et des plans d’actions, et une meilleure visibilité sur la planification, la capacité des ressources et les surcharges.

Ce que cela a changé. Les écarts sont devenus lisibles assez tôt pour être traités comme des décisions. Sans effectif supplémentaire, et sans usine à gaz.

La prochaine décision

Prenez vos trois projets les plus lourds. Pour chacun, deux questions.

Qui peut décider seul sur l’ensemble de son périmètre ? Et qu’est-ce que j’en verrai, moi, dans les quatre-vingt-dix jours ?

Si vous séchez sur la première pour les trois, votre difficulté ne vient pas du nombre de projets que vous menez. Elle vient de la façon dont vous les avez taillés.

Oui, il est possible de faire mieux avec les mêmes moyens.

Partager cet article

S’abonner
Notification pour
guest
0 Commentaires
Christophe Albarede

Christophe Albarede

Pilote de programmes & portefeuilles de projets
PMO senior

contact@creavalor.fr
06 89 36 21 37

En savoir plus

À lire aussi

Articles, ETI et filiales de groupe, PME industrielles et services B2B

Feuille de route, portefeuille, projets, ressources, budgets, activités, risques, plans d’actions : quelle décision chaque brique permet de prendre.

Articles, ETI et filiales de groupe

Un comité qui commente les écarts n’est pas une gouvernance, c’est un rituel d’information. La différence ne tient pas au nombre de séances, mais à ce que chacune rend décidable.

Articles, ETI et filiales de groupe

Un expert affecté à 30 % sur cinq projets travaille à 150 % de sa capacité. Chaque chef de projet, de son côté, voit une allocation raisonnable. Cette arithmétique ne figure dans aucun de vos plannings — et c’est pourtant elle qui décide de vos délais.
